湿式・乾式の比較から現場にあった基礎選びまで徹底解説する専門メディア | 設備用基礎「キホンのキ」 » 建物別・機械設備の基礎工事事例や注意点を解説

建物別・機械設備の基礎工事事例や注意点を解説

目次を見る
目次

基礎工事は、建物や機械設備の「荷重・振動・風・地震」を地盤へ安全に伝えるための重要な工程。設備更新や新設の成否は適切な基礎選びが大切です。

本記事では、建物や設備に応じた適切な基礎の種類、現場での流れ、見積もりの前に把握しておきたい費用、品質確保のための具体的な注意点を解説します。

そもそも基礎工事とは?
設備用基礎との違い

基礎工事は、建物や設備の荷重や振動、地震時の力を地盤へ安全に伝えるための工事の総称です。建物全体の基礎では、不同沈下の防止や構造安全の確保が主な目的となります。

一方で本記事で扱う「設備用基礎」は、建物の上や内部に設置される機械設備(空調機器・受変電設備・ポンプなど)を安定的に支えるもの。鉄筋コンクリートや鋼製架台など、地盤条件や設置環境に応じて多様な方式が用いられるのが特徴です。

設備基礎の種類と特徴

湿式基礎(現場打ち)

質量が大きく一体性に優れるため、重機械や回転機器の設置においても荷重を安定的に地盤へ伝達できます。

機器の固有振動数と基礎の質量・剛性を確保しやすく、アンカーボルトをテンプレートで精度よく平行埋設すれば、据付後の芯ずれを抑制可能です。

重量物・高モーメント機器、強い振動源、基礎と機器を一体化してダイナミックな安定を狙う場合に向いています。

乾式基礎

工場で部材を製作し、現場で組み立てる工法です。現場でコンクリートを打設する湿式基礎と違い、天候に左右されにくく、養生も不要。素材ごとに鋼製基礎、PCa基礎、FRP基礎などの種類があります。

鋼製基礎

H形鋼や溝形鋼、鋼板などで組んだ架台をボルト締結や溶接でユニット化し、現場ではアンカー固定とレベル調整を中心に据え付ける乾式の基礎方式。部材が軽量で搬入しやすいこと、設置後のレイアウト変更や機器更新に追従しやすいことがメリットです。

PCa基礎(プレキャストコンクリート組立)

工場で寸法精度と品質が管理されたコンクリート部材を現場に搬入し、据付・接合して短期間で基礎を構成する工法です。

現場型枠が減り工程が簡略化されるため、打設作業や養生待ちに左右されにくく、雨天リスクの低減や工期短縮につながります。高強度コンクリートの採用や工場品質の均一性もメリットで、安定した精度が求められる設備用基礎に適切です。

FRP・樹脂基礎

FRP(繊維強化プラスチック)を主要材料として成形された基礎構造物のことです。主に空調機器や電設設備などの据付用ブロック、架台、土台として使用されます。

軽量・高耐食・非磁性といった素材特性を活かし、屋上の荷重制限や塩害環境、腐食環境で注目されている方法です。

設置場所別に見る
設備用基礎の事例

宿泊施設

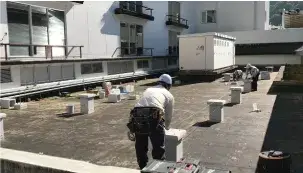

サンレックの導入・設置事例
引用元:サンレック公式サイト
https://www.sunrec.co.jp/news/bmVFA9aA

宿泊施設の屋上で、空調室外機の基礎を採用した事例です。現場打ちに比べて型枠や配筋、養生を必要とせず、天候の影響を受けにくい点が特長。短時間で安定した支持性能を確保できました。また、工期を短縮できるため、騒音や粉じんの発生作業スペースの占有時間を抑え、テナントや宿泊客への影響を最小限にとどめて更新工事を完了しています。

基礎工事の流れと
現場での管理ポイント

工程そのものは設計・施工担当者にとって既知の内容ですが、品質を安定させるためには各段階での管理と確認が欠かせません。ここでは、代表的な湿式・乾式基礎に共通する「現場管理の勘所」を、実務の流れに沿って整理します。

1. 根切り・砕石敷き

砕石層の厚みと転圧状態は、最終的な不同沈下防止に直結します。プレートコンパクターまたはランマーでの締固め回数・転圧方向を記録し、締固め度(Dc値)を数値で管理しましょう。

2. 配筋・アンカー設置

アンカーの位置ずれ・定着長不足は、後の機器据付精度を大きく左右します。テンプレートによる芯出し・ナット位置確認・写真記録を必ず実施し、鉄筋との干渉がないかを第三者確認でチェックします。

3. 型枠・コンクリート打設

型枠の固定・離型材の使用状況・スランプ値の管理が重要です。コンクリートの打込み高さを抑え、ジャンカや気泡の混入を防ぐことが、強度と美観の両立につながります。

4. 養生・強度確認

所定の強度発現を確認するまで、コア試験・テストピースによる28日強度管理を徹底します。特に冬期施工では加温・保温養生を検討し、早期脱型によるクラックを防ぎましょう。

5. 乾式基礎(鋼製・PCa・FRP)の据付

乾式基礎では、ボルト固定・レベル調整の精度が仕上がりを左右します。トルクレンチでの締付確認・水平器によるレベル調整を行い、基礎と防水層の取り合い部にシーリング・パッキンを確実に施工します。

これらの管理項目を設計図書や施工計画書に明記し、現場確認・写真記録と紐づけておくことで、竣工後の保証対応や維持管理にも役立ちます。

基礎工事を行うにあたっての注意点

設備用基礎では、施工精度と防水性能の両立が品質を左右します。湿式(現場打ち)と乾式(鋼製・PCa・FRP)では管理すべきポイントが異なるため、それぞれの特性に応じた施工管理が求められます。

地盤の締固め(ランマー施工)

湿式基礎の場合は、砕石敷き後にランマーで丁寧に突き固めることで、自重による配筋沈下や被り厚さ不足を防ぎます。乾式基礎では、設置面のレベル精度が支持安定性に直結するため、事前の段差・勾配補正を確実に行いましょう。

アンカーボルトの正しい設置

アンカー位置の精度は、機器の耐震・耐風性能に直結します。湿式では埋設時の定着長・出寸法を管理し、乾式ではあと施工アンカーやスリーブアンカーの穿孔深さ・トルク値・ケミカル樹脂の硬化時間を厳密に確認します。既存防水層を貫通しない施工方法の採用も重要です。

防水層との取り合い

屋上や屋内設置では、防水層の損傷が漏水事故に直結します。外アンカー型・ノンアンカー型・防水立上り回避構造など、防水保証範囲を維持できる設計・納まりを選定しましょう。施工後は水張り試験やシーリング処理の状態を確認し、保証対象範囲を明確にします。

部材接合部のトルク管理

乾式鋼製基礎では、ボルト接合部の締付けトルクが構造強度と耐震性能に大きく影響します。締付け不足や過剰トルクによる変形を防ぐため、トルクレンチによる管理値の記録と、設置後の再確認を行うことが重要です。

レベル調整の精度確保

乾式基礎は組立式であるため、据付後の高さ・水平調整が仕上がり精度を左右します。高さ調整機構を持つ製品では、調整ボルトを均等に締め、水平器やレーザー測定で±2mm以内を目安に調整。機器据付前に沈み込みや浮きがないかを確認します。

コンクリート強度測定(湿式基礎の場合)

湿式基礎では、呼び強度・スランプ・最大骨材径などの配合記録を残し、テストピースによる圧縮試験で3日・7日・28日の強度発現を確認します。強度の裏付けがないまま荷重を載せると、ひび割れや沈下の原因となるため、試験結果を踏まえた工程管理が必要です。

いずれの基礎形式でも、防水・水平・固定精度・施工記録の4点を確実に残すことで、施工後の保証・更新工事における信頼性を高められます。

本サイトでは、設置場所別におすすめの設備用基礎を紹介していますので、参考にしてください。
